Najważniejsze elementy dokumentacji, które trzeba znać od razu
- Projekt budowlany składa się dziś z trzech części: projektu zagospodarowania działki lub terenu, projektu architektoniczno-budowlanego i projektu technicznego.
- Do pozwolenia na budowę urząd zatwierdza zasadniczo tylko PZT i PAB, a projekt techniczny jest potrzebny przed rozpoczęciem robót.
- PZT pokazuje usytuowanie inwestycji, media, komunikację, zieleń i obszar oddziaływania obiektu.
- PAB opisuje układ, funkcję, parametry techniczne, geotechnikę, dostępność, ochronę przeciwpożarową i rozwiązania wpływające na otoczenie.
- Projekt techniczny zawiera konstrukcję, obliczenia, charakterystykę energetyczną i szczegółowe rozwiązania materiałowe.
- Braki w podpisach, załącznikach albo niespójność między częściami projektu zwykle kończą się wezwaniem do poprawek i opóźnieniem inwestycji.

Jak dziś wygląda podział dokumentacji projektowej
W praktyce patrzę na tę dokumentację jak na trzy warstwy jednej inwestycji. Pierwsza pokazuje, co i gdzie ma powstać, druga wyjaśnia, jak obiekt ma wyglądać i funkcjonować, a trzecia domyka rozwiązania konstrukcyjne i techniczne. To rozdzielenie nie jest kosmetyczne, bo od niego zależy, co urząd sprawdza na etapie pozwolenia, a co zostaje do przygotowania przed robotami.
| Część dokumentacji | Co obejmuje | Rola w procedurze | Dlaczego to ważne |
|---|---|---|---|
| Projekt zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektów, sieci uzbrojenia terenu, ścieki, komunikację, zieleń i obszar oddziaływania obiektu | Podlega zatwierdzeniu przy pozwoleniu na budowę | Pokazuje, czy inwestycja mieści się w przepisach i na danej działce |
| Projekt architektoniczno-budowlany | Układ przestrzenny, formę architektoniczną, sposób użytkowania, parametry techniczne, geotechnikę, dostępność i ochronę przeciwpożarową | Podlega zatwierdzeniu przy pozwoleniu na budowę | Opisuje budynek jako obiekt użytkowy, a nie tylko bryłę na mapie |
| Projekt techniczny | Konstrukcję, obliczenia, charakterystykę energetyczną, rozwiązania materiałowe i techniczne oraz inne opracowania projektowe | Nie jest zatwierdzany w decyzji, ale musi być gotowy przed startem robót | Decyduje o tym, czy obiekt da się bezpiecznie i zgodnie z projektem wykonać |
Co zawiera projekt zagospodarowania działki lub terenu
To część, która odpowiada na pytanie, jak inwestycja wpisuje się w konkretną działkę i jej otoczenie. Sporządza się ją na aktualnej mapie do celów projektowych albo jej kopii, więc nie jest to szkic „z pamięci”, tylko dokument oparty na realnych danych geodezyjnych.
- określenie granic działki lub terenu,
- usytuowanie, obrys i układy istniejących oraz projektowanych obiektów budowlanych,
- sieci uzbrojenia terenu i urządzenia budowlane sytuowane poza obiektem budowlanym,
- sposób odprowadzania lub oczyszczania ścieków,
- układ komunikacyjny i układ zieleni,
- informacja o obszarze oddziaływania obiektu.
W praktyce właśnie tutaj wychodzą kwestie, które mają realny wpływ na budżet: dojazd dla ekipy i służb, miejsce na przyłącza, odwodnienie terenu, odległości od granic oraz to, czy bryła budynku nie wchodzi w kolizję z istniejącą zabudową. Jeśli działka jest wąska, ma trudny spadek albo ma ograniczony dostęp do mediów, to właśnie PZT pokaże, czy inwestycja wymaga kompromisu, doprecyzowania albo zmiany koncepcji.
Ważny wyjątek: przy przebudowie lub montażu, jeśli przepisy o planowaniu przestrzennym nie wymagają decyzji o warunkach zabudowy, część wymogów dotyczących tej sekcji nie ma zastosowania. To nie jest detal dla prawników od budowlanki. W praktyce może skrócić przygotowanie dokumentacji albo ograniczyć zakres poprawek. Następny krok to już nie mapa, tylko odpowiedź na pytanie, jak sam budynek ma być zaprojektowany.Co powinien pokazać projekt architektoniczno-budowlany
Tu pojawia się właściwa odpowiedź na pytanie, czym obiekt jest i do czego ma służyć. W tej części opisuje się nie tylko bryłę, ale też logikę użytkowania budynku, jego parametry, warunki posadowienia i najważniejsze rozwiązania wpływające na otoczenie. To jest ten fragment dokumentacji, który ma dać urzędowi i inwestorowi jasny obraz efektu końcowego.

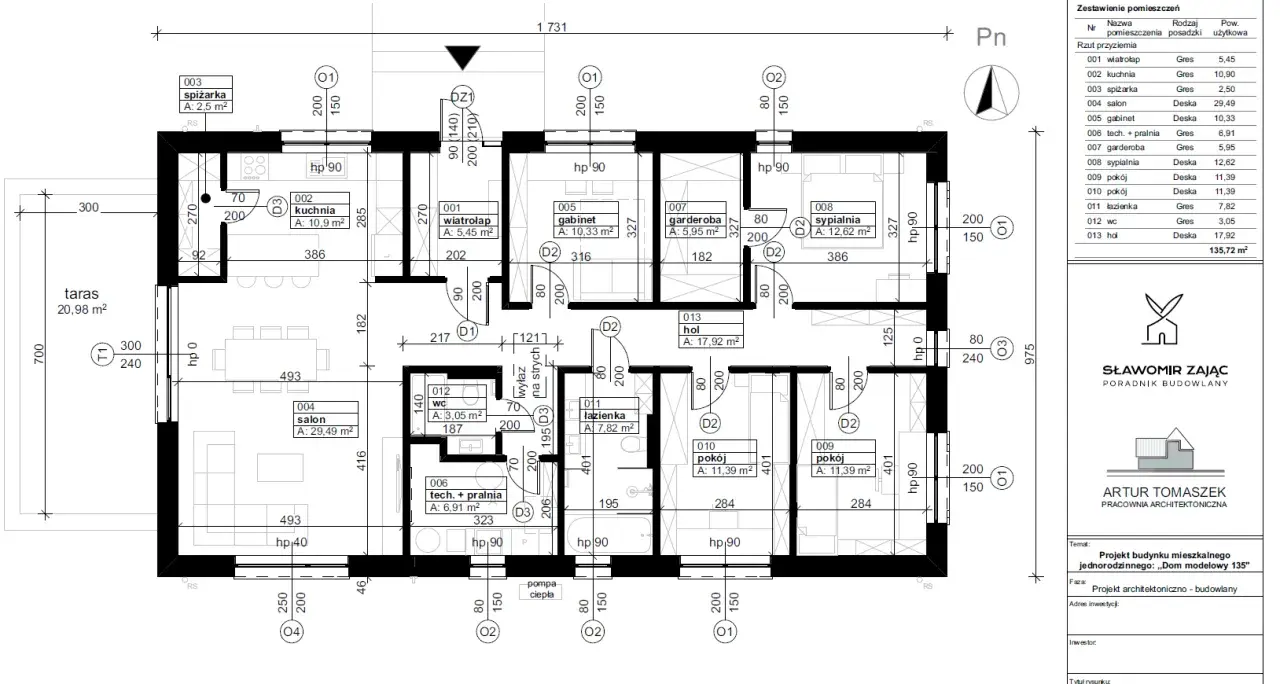

Jak wyjaśnia GUNB, rzut fundamentów nie musi być częścią projektu architektoniczno-budowlanego. Ważniejsze są charakterystyczne przekroje, układ przestrzenny oraz informacja o sposobie posadowienia. Innymi słowy: w tej części pokazuje się, jak obiekt wygląda i funkcjonuje, a nie każdy konstrukcyjny detal.- układ przestrzenny oraz formę architektoniczną istniejących i projektowanych obiektów,
- zamierzony sposób użytkowania, w tym liczbę lokali, jeśli budynek ma być dzielony na lokale,
- charakterystyczne parametry techniczne,
- opinię geotechniczną i informację o sposobie posadowienia obiektu,
- rozwiązania materiałowe i techniczne wpływające na otoczenie, w tym środowisko,
- charakterystykę ekologiczną,
- informację o wyposażeniu technicznym budynku, w tym źródle ciepła do ogrzewania i przygotowania ciepłej wody,
- opis dostępności dla osób z niepełnosprawnościami oraz osób starszych,
- informację o minimalnym udziale lokali mieszkalnych w budynkach wielorodzinnych,
- zgodę na odstępstwo, jeśli została wydana.
To właśnie ta część najczęściej decyduje, czy budynek jest dobrze opisany od strony funkcjonalnej, czy tylko „ładnie narysowany”. Dla inwestora oznacza to tyle, że PAB nie może być ogólnikiem. Jeśli projekt ma później przejść bez konfliktu z urzędem, z wykonawcą i z kosztorysem, musi być spójny z realnym sposobem użytkowania obiektu, a nie z samą wizją elewacji. Kiedy ta warstwa jest dopracowana, można przejść do tego, co najbardziej techniczne, czyli do projektu konstrukcyjnego.
Co zostaje w projekcie technicznym

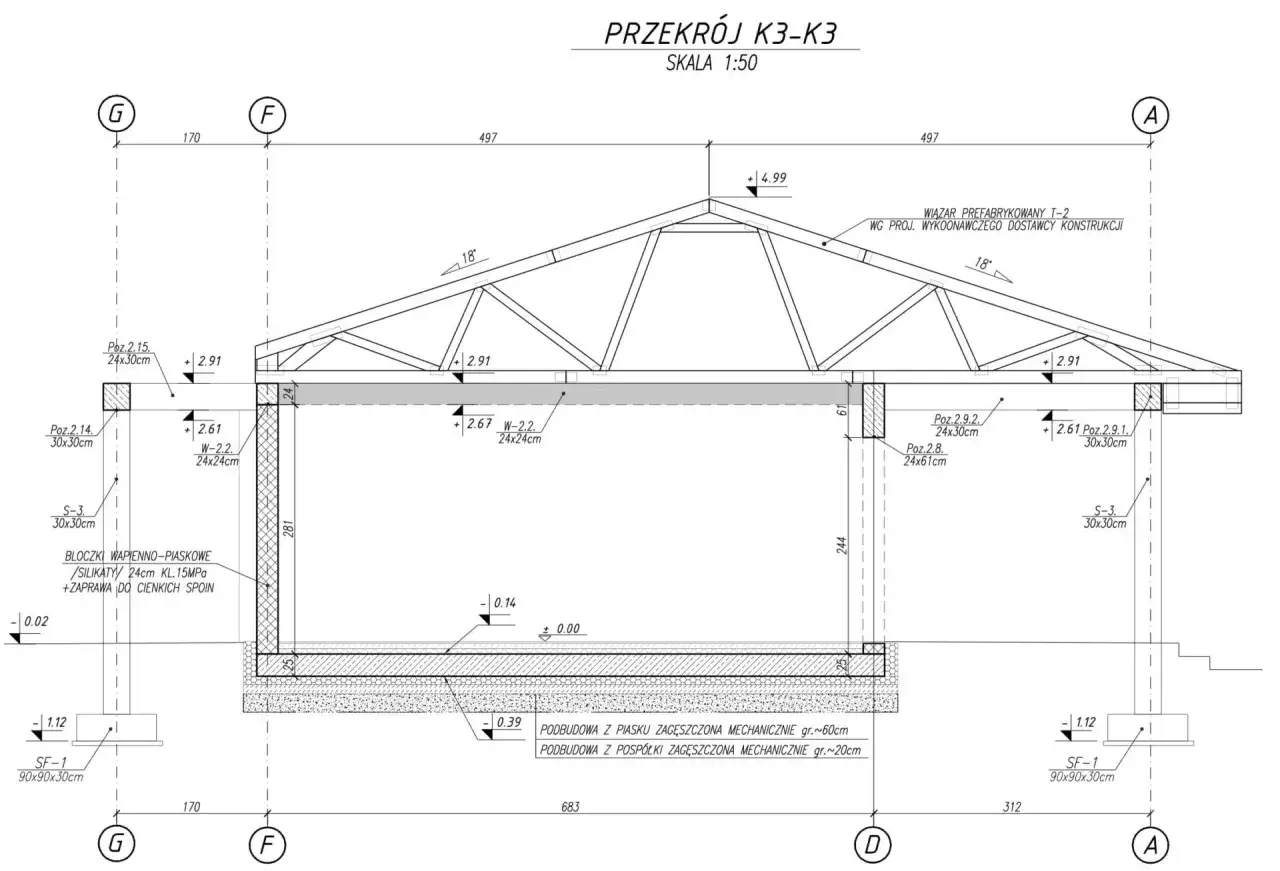

Projekt techniczny zbiera to, co najbardziej „budowlane”: konstrukcję, obliczenia i detale potrzebne do wykonania obiektu. Musi być zgodny z projektem zagospodarowania działki lub terenu oraz z projektem architektoniczno-budowlanym, bo inaczej cała dokumentacja rozjeżdża się już na etapie przygotowania robót.
- projektowane rozwiązania konstrukcyjne obiektu wraz z wynikami obliczeń statyczno-wytrzymałościowych,
- charakterystykę energetyczną budynku,
- niezbędne rozwiązania techniczne i materiałowe,
- w zależności od potrzeb dokumentację geologiczno-inżynierską albo geotechniczne warunki posadowienia,
- inne opracowania projektowe, jeśli są potrzebne dla konkretnego zamierzenia.
To tutaj lądują sprawy, które najbardziej wpływają na koszt wykonania: układ nośny, dobór materiałów, zbrojenie, warunki gruntu, energooszczędność i technologia realizacji. Wbrew częstemu myleniu pojęć projekt techniczny nie jest tym samym co projekt wykonawczy, choć laikowi łatwo wrzucić je do jednego worka. Różnica ma znaczenie, bo dokument do urzędu ma spełnić wymagania formalne i prawne, a dokument dla wykonawcy ma jeszcze prowadzić budowę krok po kroku.
Jeśli działka ma słabsze warunki gruntowe, oszczędzanie na badaniach i uzasadnieniu posadowienia zwykle kończy się droższymi poprawkami później. Z punktu widzenia finansów nieruchomości to jest jeden z tych momentów, w których taniej wychodzi dobrze przygotować projekt niż ratować go po decyzji administracyjnej. Żeby jednak dokument w ogóle był przyjęty, trzeba domknąć jeszcze formalności i podpisy.
Jakie załączniki i podpisy domykają komplet
Sama treść projektu nie wystarczy. Do odpowiednich części dołącza się kopię uprawnień budowlanych, aktualne zaświadczenie z izby zawodowej oraz oświadczenie projektanta o sporządzeniu projektu zgodnie z przepisami i zasadami wiedzy technicznej. Jeśli udział brał projektant sprawdzający, jego dane też muszą się pojawić tam, gdzie wymaga tego przepis.
Jak przypomina GUNB, projekt zagospodarowania działki lub terenu, projekt architektoniczno-budowlany i projekt techniczny podpisują wszystkie osoby, które brały udział w opracowaniu danej części. To ważne, bo inwestor często zakłada, że wystarczy jeden podpis „głównego” projektanta. W praktyce taka skrótowość może skończyć się wezwaniem do uzupełnienia braków.
- kopia decyzji o nadaniu uprawnień budowlanych w odpowiedniej specjalności, jeśli nie wynika to już z centralnego rejestru,
- kopia aktualnego zaświadczenia o przynależności do izby zawodowej, jeśli jest wymagana,
- oświadczenie projektanta o zgodności projektu z przepisami i zasadami wiedzy technicznej,
- dane osób biorących udział w opracowaniu projektu i, gdy trzeba, dane projektantów sprawdzających,
- opinie, uzgodnienia, pozwolenia i inne dokumenty wymagane odrębnymi przepisami,
- w przypadku wersji papierowej: trzy egzemplarze PZT i PAB,
- w przypadku wersji elektronicznej: podpis albo zatwierdzenie w formie cyfrowej, zgodnie z obowiązującą procedurą.
Do tego dochodzą jeszcze dokumenty składane z samym wnioskiem o pozwolenie, na przykład oświadczenie o prawie do dysponowania nieruchomością na cele budowlane czy decyzja o warunkach zabudowy, jeśli jest wymagana. Formalnie to nie jest już część samego projektu, ale bez tego komplet i tak nie przejdzie przez procedurę. I właśnie tutaj najłatwiej stracić kilka tygodni, czasem zupełnie niepotrzebnie.
Najczęstsze braki, które opóźniają pozwolenie
Najwięcej problemów widzę wtedy, gdy inwestor traktuje dokumentację jak zbiór luźnych załączników, a nie jak jeden spójny system. Urząd bardzo szybko wyłapuje niespójności, bo porównuje mapę, opis, rysunki i podpisy. Jeśli któryś element odstaje od reszty, sprawa wraca do poprawy.
- Rozjazd między PZT a PAB. Na mapie budynek stoi w jednym miejscu, a w opisie albo rysunkach wynika coś innego. To klasyczny błąd, który obniża wiarygodność całego projektu.
- Brak albo zbyt słaba część geotechniczna. Na prostym gruncie problem bywa mniejszy, ale przy trudniejszych warunkach oszczędzanie na badaniach jest pozorne.
- Przerost formy nad treścią w PAB. Część architektoniczna nie powinna udawać projektu wykonawczego. To częsty powód niepotrzebnych uwag.
- Niepełne podpisy i załączniki. Czasem brakuje aktualnego zaświadczenia, czasem podpisu jednej z osób pracujących nad opracowaniem.
- Ignorowanie dostępności i ppoż. Przy niektórych obiektach to nie jest dodatek, tylko obowiązkowy element projektu.
Przepisy przewidują też, że część braków formalnych urzędnik powinien wychwycić szybko, więc bałagan w dokumentach nie znika sam. W praktyce takie wezwanie przyspiesza reakcję inwestora, ale nie przyspiesza inwestycji. Każda poprawka to koszt projektanta, przesunięcie harmonogramu i czasem opóźnienie całej ekipy wykonawczej. Z tego powodu lepiej sprawdzić dokumentację zanim trafi do urzędu, niż liczyć na to, że „jakoś przejdzie”.
Na co patrzę przed złożeniem dokumentów, żeby uniknąć poprawek
Zanim projekt trafi do urzędu, sprawdzam trzy rzeczy: zgodność między częściami, komplet podpisów i to, czy dokumentacja naprawdę odpowiada warunkom działki. To jest moment, w którym najłatwiej oszczędzić pieniądze, bo poprawki po złożeniu wniosku kosztują zwykle więcej niż dodatkowa godzina pracy projektowej.
- czy PZT, PAB i PT mówią to samo o budynku, mediach, posadowieniu i rozwiązaniach technicznych,
- czy układ funkcjonalny pasuje do planu miejscowego albo decyzji o warunkach zabudowy,
- czy założenia geotechniczne są sensowne dla konkretnej działki,
- czy projekt uwzględnia dostępność, ochronę przeciwpożarową i wymagania energetyczne,
- czy wszystkie załączniki są czytelne, aktualne i podpisane właściwie.
Jeśli patrzysz na projekt tylko jak na formalność, łatwo przepalić budżet na poprawki i przestoje. Jeśli potraktujesz go jak narzędzie do uporządkowania całej inwestycji, zacznie pracować na twoją korzyść już przed wbiciem pierwszej łopaty. I właśnie o to chodzi w dobrej dokumentacji: ma zmniejszać ryzyko, a nie przenosić je na etap budowy.
