Projekt architektoniczno-budowlany to ta część dokumentacji, która pokazuje urzędowi, co dokładnie ma powstać, jak obiekt będzie wyglądał i czy inwestycja mieści się w przepisach. W praktyce od jakości tego opracowania zależy, czy wniosek o pozwolenie na budowę przejdzie sprawnie, czy zatrzyma się na poprawkach. Poniżej rozkładam temat na prosty język: co zawiera ta dokumentacja, jakie załączniki są potrzebne, ile to kosztuje i gdzie najczęściej przepala się czas oraz pieniądze.
Najważniejsze informacje o dokumentacji do pozwolenia na budowę
- Do pozwolenia na budowę składa się przede wszystkim projekt zagospodarowania działki lub terenu oraz część architektoniczną, a nie cały projekt techniczny.
- Urząd sprawdza zgodność inwestycji z planem miejscowym, decyzją WZ i przepisami techniczno-budowlanymi.
- W dokumentacji trzeba pokazać układ przestrzenny, formę obiektu, sposób użytkowania, geotechnikę i informację o posadowieniu.
- Wersja papierowa wymaga zwykle trzech egzemplarzy, a elektroniczna podpisu kwalifikowanego.
- Budownictwo mieszkaniowe jest co do zasady zwolnione z opłaty skarbowej za samo pozwolenie, ale pełnomocnictwo kosztuje 17 zł.
- Najdroższe bywają nie opłaty urzędowe, tylko poprawki, dodatkowe uzgodnienia i przesunięcie terminu startu budowy.
Jak rozumieć projekt architektoniczno-budowlany w obecnym trybie
Najprościej mówiąc, to część projektu budowlanego, która odpowiada na pytanie: co budujemy, jak to wygląda i do czego ma służyć. Jak wyjaśnia GUNB, projekt budowlany dzieli się dziś na trzy części: projekt zagospodarowania działki lub terenu, część architektoniczno-budowlaną oraz projekt techniczny. Do urzędu trafiają tylko dwa pierwsze elementy, bo właśnie one są zatwierdzane w decyzji o pozwoleniu na budowę.
To rozdzielenie ma praktyczny sens. Organ administracji architektoniczno-budowlanej nie analizuje całej inżynierskiej głębi konstrukcji, tylko sprawdza, czy zamierzenie da się pogodzić z prawem, planem miejscowym i podstawowymi wymaganiami dla obiektu. Dla inwestora oznacza to jedno: nie warto mieszać tej części z projektem wykonawczym, bo to dwa różne poziomy szczegółowości i dwa różne momenty w procesie.
| Część dokumentacji | Co pokazuje | Czy trafia do urzędu przy pozwoleniu |
|---|---|---|
| Projekt zagospodarowania działki lub terenu | Usytuowanie obiektu, dojścia, dojazdy, granice, uzbrojenie terenu | Tak |
| Część architektoniczno-budowlana | Układ przestrzenny, formę obiektu, sposób użytkowania, geotechnikę i posadowienie | Tak |
| Projekt techniczny | Rozwiązania konstrukcyjne, instalacyjne i wykonawcze | Nie jako załącznik do wniosku |
Ja patrzę na ten podział jak na filtr ryzyka: urząd ma zobaczyć to, co trzeba ocenić przed wydaniem decyzji, a reszta zostaje na etapie realizacji. Gdy ten układ jest jasny od początku, łatwiej uniknąć niepotrzebnych kosztów i nieporozumień z projektantem. To prowadzi wprost do pytania, co dokładnie powinno znaleźć się w samej części architektonicznej.
Co naprawdę zawiera projekt architektoniczno-budowlany
W tej części nie chodzi o ozdobniki, tylko o czytelny opis zamierzenia. Dokument powinien pokazać układ przestrzenny, formę architektoniczną, zamierzony sposób użytkowania, a także opinię geotechniczną i informację o sposobie posadowienia obiektu. W praktyce to właśnie te elementy pozwalają ocenić, czy budynek albo inny obiekt pasuje do działki, otoczenia i warunków gruntowych.

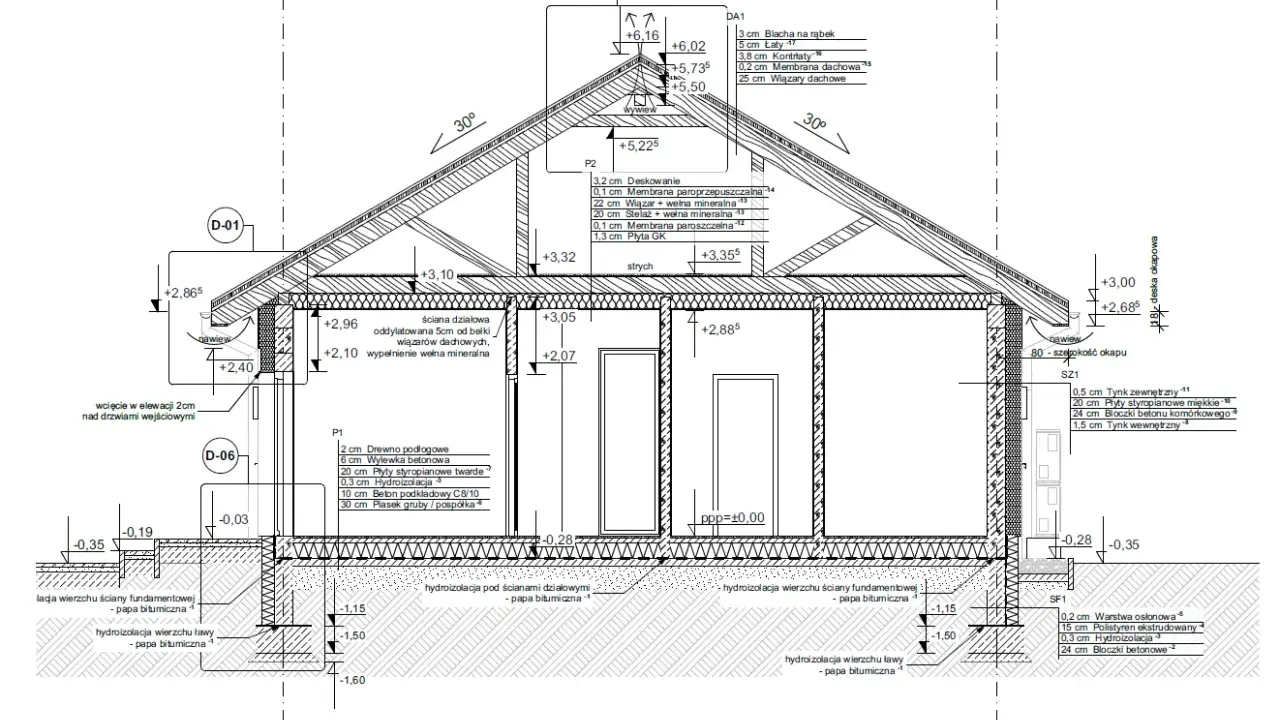

W części rysunkowej trzeba zwykle pokazać rzuty charakterystycznych poziomów i przekroje. Dla budynku oznacza to rysunki, które pokazują układ funkcjonalno-przestrzenny, związek z poziomem terenu i relację z sąsiednimi obiektami. Dodatkowo dochodzą niezbędne wymiary oraz opis lub oznaczenie wyrobów wykończeniowych i kolorystyki. Właśnie tu wiele osób popełnia błąd: chce wcisnąć do tej części zbyt dużo detali konstrukcyjnych, choć te powinny trafić do projektu technicznego.
Rzut fundamentów nie jest obowiązkowym elementem tej części. Wystarczają przekroje i informacja o posadowieniu, bo fundament to już poziom techniczny, a nie podstawowy opis architektury. To ważne rozróżnienie, bo oszczędza zbędnych poprawek i pokazuje, czego organ naprawdę oczekuje, zanim zatwierdzi projekt.
- Układ przestrzenny mówi, jak obiekt „układa się” na działce i w relacji do otoczenia.
- Forma architektoniczna opisuje wygląd zewnętrzny, materiały i kolorystykę.
- Sposób użytkowania pokazuje, czy obiekt będzie mieszkalny, usługowy, produkcyjny czy mieszany.
- Opinia geotechniczna porządkuje warunki gruntowe, które wpływają na bezpieczeństwo budowy.
- Informacja o posadowieniu tłumaczy, jak obiekt ma być osadzony w gruncie bez wchodzenia w pełny projekt konstrukcyjny.
Jeżeli w tej części pojawiają się rozbieżności między opisem a rysunkami, urząd niemal zawsze to wyłapie. Dlatego lepiej dopiąć ją dokładnie, zanim przejdzie do niej wniosek, niż poprawiać dokumenty pod presją terminu. Kolejny krok to sprawdzenie, co właściwie trzeba złożyć razem z tym opracowaniem.
Jakie załączniki składa się razem z projektem
Do wniosku o pozwolenie na budowę dołącza się nie tylko sam projekt, ale też zestaw dokumentów, bez których organ nie ruszy dalej. W praktyce potrzebne są: projekt zagospodarowania działki lub terenu, część architektoniczno-budowlana, oświadczenie o prawie do dysponowania nieruchomością na cele budowlane, a przy braku planu miejscowego także decyzja o warunkach zabudowy. Jeśli dla danej inwestycji przepisy odrębne wymagają opinii, uzgodnień lub pozwoleń, trzeba je również dołączyć.Ważna rzecz, o której inwestorzy często zapominają: projekt techniczny nie jest załącznikiem do wniosku o pozwolenie. To nie znaczy, że można go pominąć w ogóle, ale jego miejsce jest później, w przygotowaniu do robót. Sam wniosek można złożyć papierowo albo elektronicznie, a w wersji papierowej urząd zatwierdza co do zasady trzy egzemplarze dokumentacji.
Jeżeli działasz przez pełnomocnika, trzeba doliczyć pełnomocnictwo. W praktyce to drobny koszt, ale na etapie formalności potrafi zatrzymać całą sprawę, jeśli nie dołączysz dowodu opłaty. Dobrze jest też pamiętać, że niektóre inwestycje wymagają dodatkowych uzgodnień branżowych albo specjalnych załączników wynikających z przepisów szczególnych, więc uniwersalna lista „dla wszystkich” po prostu nie istnieje.
- Wniosek o pozwolenie na budowę.
- Projekt zagospodarowania działki lub terenu.
- Część architektoniczno-budowlana.
- Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane.
- Decyzja WZ, jeśli nie ma miejscowego planu.
- Wymagane opinie, uzgodnienia i pozwolenia z przepisów odrębnych.
Jeśli ten zestaw jest kompletny, procedura zwykle idzie szybciej i bez zbędnej korespondencji z urzędem. To płynnie prowadzi do pytania, ile taka procedura kosztuje naprawdę i gdzie ukrywa się najczęstszy wydatek.
Ile to kosztuje i gdzie budżet najczęściej ucieka
Według informacji publikowanych w systemie e-Budownictwo, samo pozwolenie na budowę dla budownictwa mieszkaniowego jest co do zasady zwolnione z opłaty skarbowej. Dla domu jednorodzinnego z częścią niemieszkalną opłata wynosi 1 zł za każdy m² niemieszkalnej powierzchni użytkowej, ale nie więcej niż 539 zł. Jeśli działa za ciebie pełnomocnik, dochodzi jeszcze 17 zł opłaty skarbowej od pełnomocnictwa.
| Pozycja | Stawka | Kiedy występuje |
|---|---|---|
| Pozwolenie na budowę w budownictwie mieszkaniowym | 0 zł | Najczęściej przy inwestycjach mieszkaniowych |
| Pozwolenie dla domu jednorodzinnego z częścią niemieszkalną | 1 zł/m², maksymalnie 539 zł | Gdy obiekt ma część usługową, gospodarczą lub inną niemieszkalną |
| Pełnomocnictwo | 17 zł | Gdy składasz wniosek przez reprezentanta |
Największe koszty nie siedzą jednak w samej opłacie urzędowej. Pieniądze uciekają zwykle na poprawkach projektu, dodatkowych analizach, mapach, badaniach gruntu i oczekiwaniu na decyzje, które są potrzebne tylko dlatego, że dokumentacja od początku nie była spięta. Do tego dochodzi czas: decyzja o pozwoleniu na budowę powinna zapaść w terminie ustawowym, a sama decyzja wygasa, jeśli budowy nie rozpoczniesz w ciągu 3 lat od jej ostateczności albo przerwiesz roboty na dłużej niż 3 lata. To już realnie wpływa na budżet całej inwestycji.
Jeśli planujesz budowę z częścią usługową albo z dodatkowymi funkcjami, dobrze jest policzyć nie tylko urzędowe opłaty, ale też koszt każdego tygodnia opóźnienia. Właśnie tu często wychodzi, że najdroższa nie jest procedura, tylko chaos na etapie przygotowania.
Najczęstsze błędy, przez które urząd wzywa do uzupełnień
W praktyce widzę kilka powtarzalnych problemów. Pierwszy to brak zgodności z miejscowym planem albo z decyzją WZ. Drugi to rozjazd między opisem inwestycji, rysunkami i oświadczeniem o prawie do nieruchomości. Trzeci to zbyt ogólny opis posadowienia lub brak sensownej dokumentacji geotechnicznej, choć warunki gruntowe tego wymagają.
Osobna grupa błędów dotyczy samej struktury dokumentacji. Inwestorzy mylą część architektoniczno-budowlaną z projektem technicznym albo próbują złożyć projekt niekompletny, licząc na późniejsze dosłanie braków. To zwykle kończy się wezwaniem do uzupełnienia, a każde takie wezwanie wydłuża realny termin uzyskania decyzji.
- Brak sprawdzenia MPZP lub decyzji WZ przed zamówieniem projektu.
- Niepełne albo nieaktualne załączniki do wniosku.
- Rozbieżności między opisem funkcji obiektu a jego rysunkami.
- Pominięcie opinii, uzgodnień lub pozwoleń wymaganych przepisami odrębnymi.
- Wysłanie zbyt „technicznym” projektem zamiast dokumentacji dopasowanej do etapu pozwolenia.
Co jeszcze policzyć, zanim projekt trafi do urzędu
Gdybym miał wskazać jedną rzecz, która naprawdę oszczędza pieniądze, powiedziałbym: sprawdzenie zakresu usługi projektanta zanim podpiszesz umowę. Warto ustalić, czy cena obejmuje adaptację do działki, nanoszenie poprawek po uwagach urzędu, podpisy elektroniczne, uzgodnienia branżowe i ewentualne wersje poprawione. Różnica między „tanią” a dobrze opisaną ofertą wychodzi najczęściej dopiero wtedy, gdy pojawia się pierwszy problem.
Druga rzecz to czas. Sam projekt to nie tylko rysunki, ale też mapy, warunki przyłączenia, geotechnika, uzgodnienia i często kilka rund doprecyzowań. Jeśli inwestycja ma ruszyć w konkretnym terminie, trzeba zostawić margines, bo formalności lubią spowalniać nawet dobrze przygotowane sprawy. Ja zawsze patrzę na tę dokumentację jak na zabezpieczenie budżetu, a nie wyłącznie na wymóg administracyjny.
Dobrze przygotowany komplet nie tylko przyspiesza pozwolenie, ale też ogranicza ryzyko zmian w trakcie budowy, a to zwykle kosztuje więcej niż sama opłata skarbowa. Jeśli projekt od początku jest spójny, czytelny i dopasowany do działki, inwestor zyskuje spokój, projektant mniej poprawek, a urząd mniej powodów do wezwania do uzupełnień.
