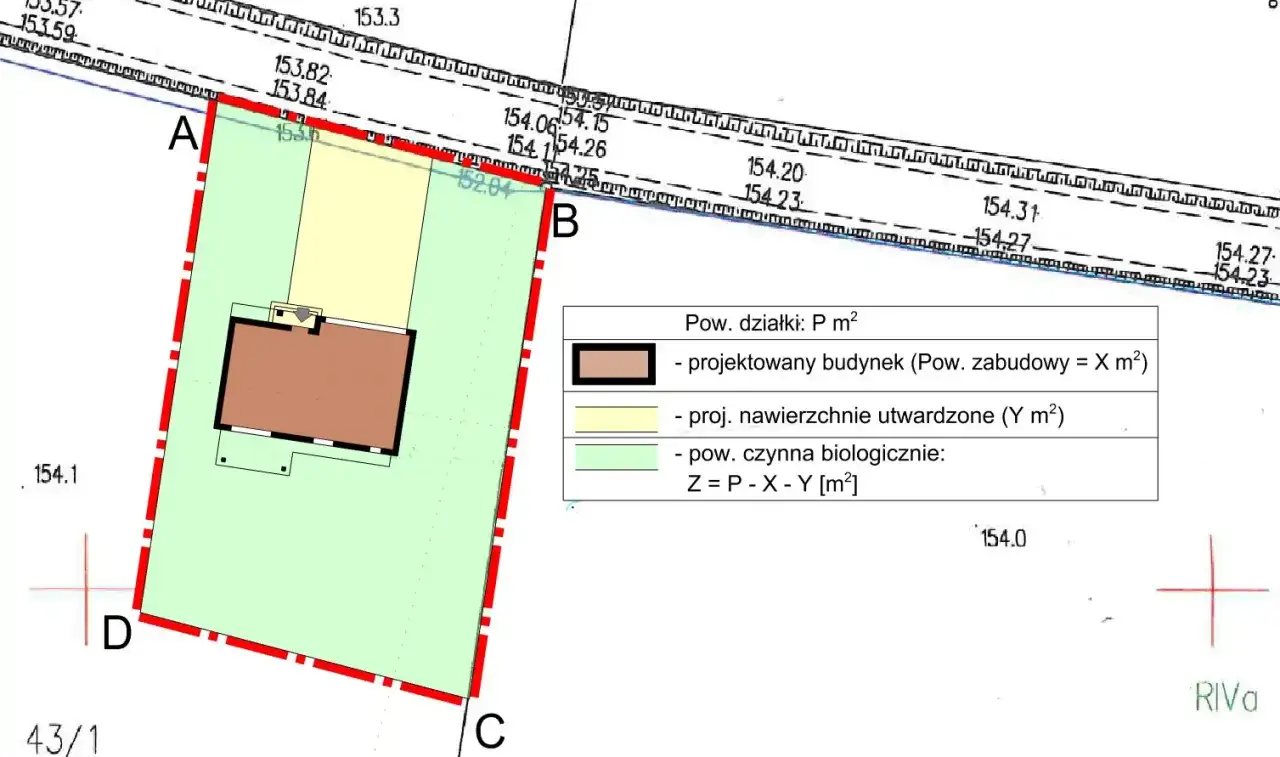

Plan zagospodarowania działki z zaznaczonym budynkiem i legendą. Określa warunki zabudowy co potrzebne do analizy powierzchni.

Napisano przez

Karina Chmielewska

Opublikowano

20 mar 2026

Spis treści

Decyzja o warunkach zabudowy to pierwszy formalny krok, gdy działka nie jest objęta miejscowym planem. W praktyce najwięcej czasu zabierają nie same formalności, lecz poprawne przygotowanie mapy, opisu inwestycji i załączników, które urząd uzna za obowiązkowe. Poniżej rozkładam temat na części: co trzeba złożyć, jak wygląda procedura, ile to kosztuje i gdzie najczęściej pojawiają się błędy.

Najkrócej: do wniosku potrzebujesz mapy, opisu inwestycji i kilku załączników zależnych od działki

  • WZ zwykle jest potrzebna wtedy, gdy dla terenu nie ma miejscowego planu zagospodarowania przestrzennego.
  • Wniosek składa się na ogólnopolskim formularzu i można to zrobić elektronicznie, osobiście albo pocztą.
  • Podstawą są: mapa, granice terenu, opis inwestycji oraz - w razie potrzeby - decyzja środowiskowa, pełnomocnictwo i potwierdzenie opłaty.
  • Właściciel lub użytkownik wieczysty nie płaci 598 zł; w innych przypadkach ta opłata zwykle obowiązuje.
  • Standardowo czeka się 90 dni, ale termin może się wydłużyć przez uzgodnienia i opinie.
  • Decyzja nie daje jeszcze prawa do gruntu ani prawa do budowy - to ważny, ale nadal pośredni etap.

Co naprawdę oznacza decyzja o warunkach zabudowy

Decyzja o warunkach zabudowy określa, jak można zagospodarować teren i jaką zabudowę urząd dopuści na danej działce. To nie jest jeszcze pozwolenie na budowę ani projekt, tylko administracyjne wskazanie, czy inwestycja pasuje do otoczenia i przepisów. Z mojej perspektywy najważniejsze jest to, że bez niej wiele inwestycji po prostu nie ruszy dalej. W praktyce WZ potrzebujesz przede wszystkim wtedy, gdy na danym obszarze nie obowiązuje miejscowy plan zagospodarowania przestrzennego. Sama decyzja nie daje prawa własności ani nie „rezerwuje” działki pod inwestycję. Nie rodzi też praw do terenu, więc nawet pozytywna decyzja nie zastępuje tytułu prawnego do nieruchomości.

W 2026 warto jeszcze patrzeć szerzej niż tylko na samą działkę. Reforma planowania przestrzennego nadal wpływa na to, jak gminy porządkują dokumenty planistyczne, więc przed złożeniem wniosku sprawdzam nie tylko plan miejscowy, ale też lokalne ograniczenia planistyczne, które mogą mieć znaczenie dla wyniku sprawy. Zanim przejdę do składania dokumentów, warto wiedzieć, co dokładnie trzeba przygotować.

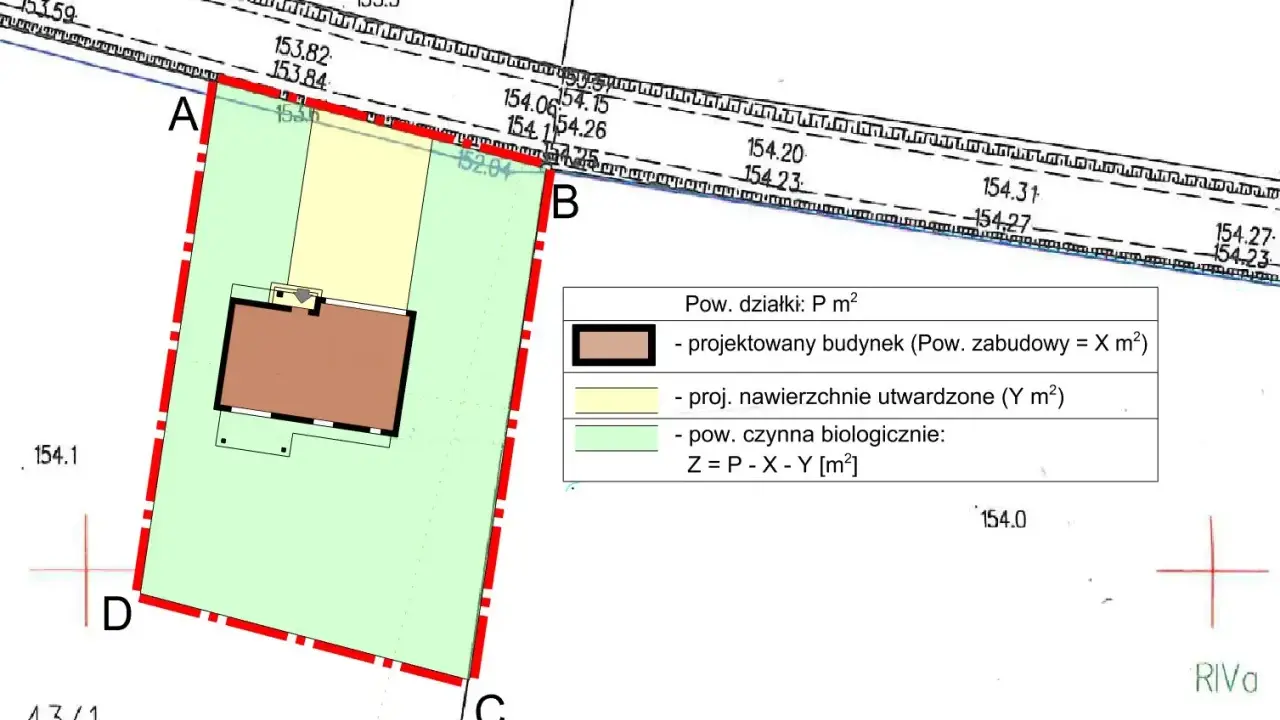

Plan zagospodarowania działki z zaznaczonym budynkiem i legendą. Określa warunki zabudowy, co potrzebne do analizy powierzchni działki, zabudowy i biologicznie czynnej.

Jakie dokumenty skompletować przed złożeniem wniosku

Najprościej podzielić dokumenty na trzy grupy: obowiązkowe, zależne od rodzaju inwestycji i dodatkowe, gdy działa pełnomocnik albo ktoś inny niż właściciel składa wniosek. Dzięki temu od razu widać, co jest naprawdę niezbędne, a co pojawia się tylko w wybranych przypadkach.

Dokument Kiedy jest potrzebny Po co urząd go chce
Wypełniony formularz wniosku Zawsze To podstawowy dokument wszczynający postępowanie.
Mapa zasadnicza lub ewidencyjna Zawsze Na niej zaznaczasz teren inwestycji i obszar oddziaływania.
Graficzne oznaczenie granic terenu Gdy inwestycja obejmuje część działki ewidencyjnej Urząd musi wiedzieć, którego fragmentu dotyczy wniosek.
Opis i charakterystyka inwestycji Zawsze Pokazuje funkcję obiektu, gabaryty, media i wpływ na środowisko.
Decyzja środowiskowa Gdy inwestycja tego wymaga Jest potrzebna przy przedsięwzięciach o określonym wpływie na środowisko.
Dokument potwierdzający możliwość podłączenia do sieci Gdy inwestycja wymaga uzbrojenia terenu Potwierdza, że media są realnie dostępne albo mogą być wykonane.
Pełnomocnictwo Gdy działa pełnomocnik Uprawnia inną osobę do prowadzenia sprawy.
Dowód zapłaty opłaty skarbowej Jeśli opłata jest należna Potwierdza wniesienie wymaganej opłaty.
Dodatkowe dane dla obiektów handlowych lub składowisk odpadów Tylko w szczególnych inwestycjach Urząd potrzebuje bardziej szczegółowej charakterystyki przedsięwzięcia.

W praktyce najczęściej brakuje nie samego formularza, ale dobrze przygotowanej mapy i sensownego opisu inwestycji. Mapa powinna pochodzić z państwowego zasobu geodezyjnego i kartograficznego, a dla typowych inwestycji mieszkaniowych standardem jest skala 1:500 albo 1:1000. Dla inwestycji liniowych dopuszcza się także 1:2000. Jeśli działka jest tylko częścią ewidencyjną, granice trzeba zaznaczyć bardzo czytelnie - to jeden z tych detali, które później decydują o tym, czy urząd odeśle wniosek do poprawy.

Opis inwestycji też nie powinien być ogólny. Warto wskazać zapotrzebowanie na wodę i energię, sposób odprowadzania ścieków, sposób gospodarowania odpadami, parametry techniczne oraz planowany sposób zagospodarowania terenu. Dla obiektu handlowego trzeba jeszcze podać powierzchnię sprzedaży. Jeśli ktoś składa wniosek za inwestora, dochodzi pełnomocnictwo i zwykle opłata 17 zł. Gdy dokumenty są kompletne, można przejść do samej procedury.

Jak przejść przez procedurę bez niepotrzebnych poprawek

Ja zaczynam od sprawdzenia, czy dla działki nie obowiązuje plan miejscowy. To oszczędza czas, bo jeśli plan już reguluje teren, WZ po prostu nie będzie potrzebna. Jeśli decyzja jest rzeczywiście wymagana, kolejne kroki są dość przewidywalne.

  1. Pobieram właściwy formularz i wpisuję dane inwestora oraz nieruchomości.
  2. Dołączam mapę, opis inwestycji i wszystkie załączniki zależne od konkretnego przypadku.
  3. Składam wniosek w urzędzie właściwym ze względu na położenie działki, zwykle do wójta, burmistrza albo prezydenta miasta.
  4. Jeśli inwestycja leży na obszarze kilku gmin, wniosek trafia do organu właściwego dla największej części terenu.
  5. Reaguję na wezwania urzędu, bo brak odpowiedzi albo uzupełnień najczęściej wydłuża sprawę bardziej niż sama procedura.
  6. Po wydaniu decyzji sprawdzam terminy odwołania i dopiero potem planuję kolejny etap inwestycji.

Wniosek można złożyć elektronicznie, osobiście albo listownie. To wygodne, ale nie zmienia jednej rzeczy: urząd i tak będzie oceniał kompletność załączników oraz zgodność inwestycji z lokalnymi uwarunkowaniami. Właśnie dlatego lepiej poświęcić godzinę na dopięcie dokumentów niż potem tygodniami odpisywać na wezwania. Z tego miejsca przechodzę do najważniejszego filtra, czyli do tego, co urząd sprawdza zanim wyda decyzję.

Co urząd sprawdza, zanim wyda decyzję

Postępowanie o warunki zabudowy nie polega na mechanicznym sprawdzeniu papierów. Urzędnik analizuje, czy inwestycja da się sensownie wpiąć w otoczenie i czy nie narusza przepisów odrębnych. W praktyce chodzi o kilka warunków, które muszą się zgrać jednocześnie.

  • Zasada dobrego sąsiedztwa - co najmniej jedna działka sąsiednia, dostępna z tej samej drogi publicznej, musi być już zabudowana w sposób pozwalający określić parametry nowej zabudowy.
  • Dostęp do drogi publicznej - bez tego sprawa zwykle się nie obroni.
  • Wystarczające uzbrojenie terenu - media muszą być realnie dostępne albo trzeba wykazać, że będą zapewnione, np. umową z gestorem sieci.
  • Zgodność z przepisami odrębnymi - chodzi m.in. o ochronę środowiska, zabytki, strefy bezpieczeństwa i obszary chronione.
  • Brak konieczności zmiany przeznaczenia gruntów rolnych i leśnych - chyba że przepisy przewidują wyjątek.

W sprawie analizowane jest także otoczenie działki. Urząd wyznacza obszar analizowany wokół terenu inwestycji, zwykle w odległości od 50 do 200 metrów, co pokazuje, jak duże znaczenie ma sąsiednia zabudowa. To dlatego działka „na pierwszy rzut oka dobra” potrafi przegrać z jednym niepasującym sąsiedztwem.

W 2026 dochodzi jeszcze aspekt planistyczny związany z reformą i planami ogólnymi gmin. Nie zawsze blokuje to inwestycję, ale potrafi zmienić jej ocenę albo wymusić inne podejście do lokalizacji. Jeśli inwestycja należy do wyjątków, np. dotyczy infrastruktury technicznej, linii kolejowej albo części instalacji OZE, przepisy bywają łagodniejsze. Zanim więc złożysz dokumenty, sprawdź nie tylko mapę, ale i charakter samego przedsięwzięcia. To prowadzi wprost do pytania o koszty i czas.

Ile to kosztuje i jak długo trwa cała sprawa

Tu najczęściej widzę dwa błędy: ktoś zakłada, że decyzja jest zawsze darmowa, albo odwrotnie - zakłada z góry wysoki koszt, choć akurat jako właściciel nie zapłaci opłaty za wydanie decyzji. Najprościej pokazuje to tabela.

Element Kwota lub termin Co to oznacza w praktyce
Wniosek składany przez właściciela lub użytkownika wieczystego 0 zł Nie płacisz opłaty skarbowej za samą decyzję.
Wniosek składany przez inną osobę 598 zł To standardowa opłata za wydanie decyzji.
Pełnomocnictwo 17 zł Opłata dotyczy pełnomocnictwa, jeśli ktoś reprezentuje inwestora.
Termin standardowy 90 dni Dotyczy większości spraw o warunki zabudowy.
Termin dla domu jednorodzinnego do 70 m2 21 dni Dotyczy wolno stojącego, maksymalnie dwukondygnacyjnego budynku, jeśli spełnione są warunki ustawowe.
Termin dla biogazowni rolniczej 65 dni Obowiązuje przy inwestycjach spełniających szczególne warunki ustawowe.

W praktyce decyzja może przyjść później niż wynika z samej liczby dni. Do terminu nie wlicza się czasu potrzebnego na uzgodnienia, opinie i okresy zawieszenia postępowania. To właśnie dlatego jedna sprawa zamyka się w kilka tygodni, a inna ciągnie się znacznie dłużej mimo pozornie prostego stanu działki.

Jeżeli urząd nie dotrzyma terminu, można złożyć żądanie wymierzenia kary pieniężnej - 500 zł za każdy dzień zwłoki. To nie trafia do inwestora, tylko do budżetu państwa, ale działa jak ważny bezpiecznik po stronie strony postępowania. Po kosztach i terminach zostaje już tylko to, co dzieje się po wydaniu decyzji, a tu błędy też są częste.

Co zrobić po decyzji i gdzie najłatwiej się potknąć

Po pozytywnej decyzji nie zaczynam jeszcze budowy. Najpierw sprawdzam, czy dla danego zamierzenia potrzebne będzie pozwolenie na budowę, czy wystarczy zgłoszenie, a potem dopiero przechodzę do kolejnego etapu dokumentacji. Decyzja o warunkach zabudowy jest ważna, ale sama z siebie nie zastępuje dalszych formalności.

Warto też pamiętać, że od decyzji można się odwołać w terminie 14 dni od doręczenia. Jeśli sprawa jest prowadzona przez wójta, burmistrza albo prezydenta miasta, odwołanie trafia do samorządowego kolegium odwoławczego za pośrednictwem organu, który wydał decyzję. W przypadku terenu zamkniętego właściwy bywa wojewoda, więc ścieżka jest inna.

Najczęstsze potknięcia widzę w czterech miejscach:

  • zbyt ogólny opis inwestycji, który nie pokazuje parametrów i sposobu zagospodarowania terenu;
  • stara albo źle przygotowana mapa, bez czytelnie zaznaczonego obszaru oddziaływania;
  • brak decyzji środowiskowej tam, gdzie jest wymagana;
  • założenie, że WZ sama w sobie daje prawo do budowy i rozwiązuje kwestię własności działki.
Jest jeszcze jedna rzecz, o której wielu inwestorów zapomina: decyzję można przenieść na inną osobę, ale tylko za zgodą strony i po przyjęciu wszystkich warunków zawartych w decyzji. To przydatne przy sprzedaży działki albo zmianie inwestora, ale nie działa automatycznie. Z tej perspektywy ostatni etap to już nie papierologia, tylko rozsądna weryfikacja przed złożeniem wniosku.

Trzy rzeczy, które sprawdzam zanim wyślę wniosek do urzędu

Jeśli chcę ograniczyć ryzyko poprawiania dokumentów, sprawdzam trzy sprawy w tej kolejności: czy dla działki nie ma planu miejscowego albo ograniczeń wynikających z planu ogólnego, czy projekt rzeczywiście ma dostęp do drogi i mediów oraz czy inwestycja nie wymaga dodatkowych decyzji, zwłaszcza środowiskowej. To banalne, ale właśnie na tych punktach najczęściej „ucieka” czas.

Druga rzecz to finansowa ostrożność. Sama opłata za decyzję nie jest największym kosztem całego procesu - większy problem robią poprawki, dodatkowe mapy, pełnomocnictwa, a czasem także opóźnienia w całym harmonogramie inwestycji. Dlatego przy zakupie działki nie patrzę tylko na cenę gruntu, ale też na to, czy procedura WZ wygląda na prostą, czy raczej na długą i złożoną.

Jeżeli chcesz podejść do tematu spokojnie, najlepsza strategia jest prosta: najpierw weryfikacja formalna, potem komplet dokumentów, a dopiero na końcu złożenie wniosku. To oszczędza nerwy, pieniądze i kilka tygodni czekania na poprawki, których da się uniknąć.

FAQ - Najczęstsze pytania

Decyzja WZ jest niezbędna, gdy dla danego terenu nie obowiązuje miejscowy plan zagospodarowania przestrzennego (MPZP), a planujesz inwestycję budowlaną, rozbudowę lub zmianę sposobu użytkowania obiektu.

Podstawą są: mapa zasadnicza lub ewidencyjna, graficzne oznaczenie granic terenu oraz opisowa charakterystyka inwestycji. W zależności od lokalizacji wymagane mogą być też zapewnienia o dostawie mediów i decyzja środowiskowa.

Właściciele i użytkownicy wieczyści nieruchomości są zwolnieni z opłaty skarbowej. Pozostałe osoby muszą zapłacić 598 zł. Dodatkowo płatne jest pełnomocnictwo (17 zł), jeśli wniosek w Twoim imieniu składa inna osoba.

Standardowy termin to 90 dni, a dla domów do 70 m2 wynosi on 21 dni. W praktyce czas ten może się wydłużyć o okresy potrzebne na uzyskanie niezbędnych uzgodnień z innymi organami lub poprawę błędów we wniosku.
