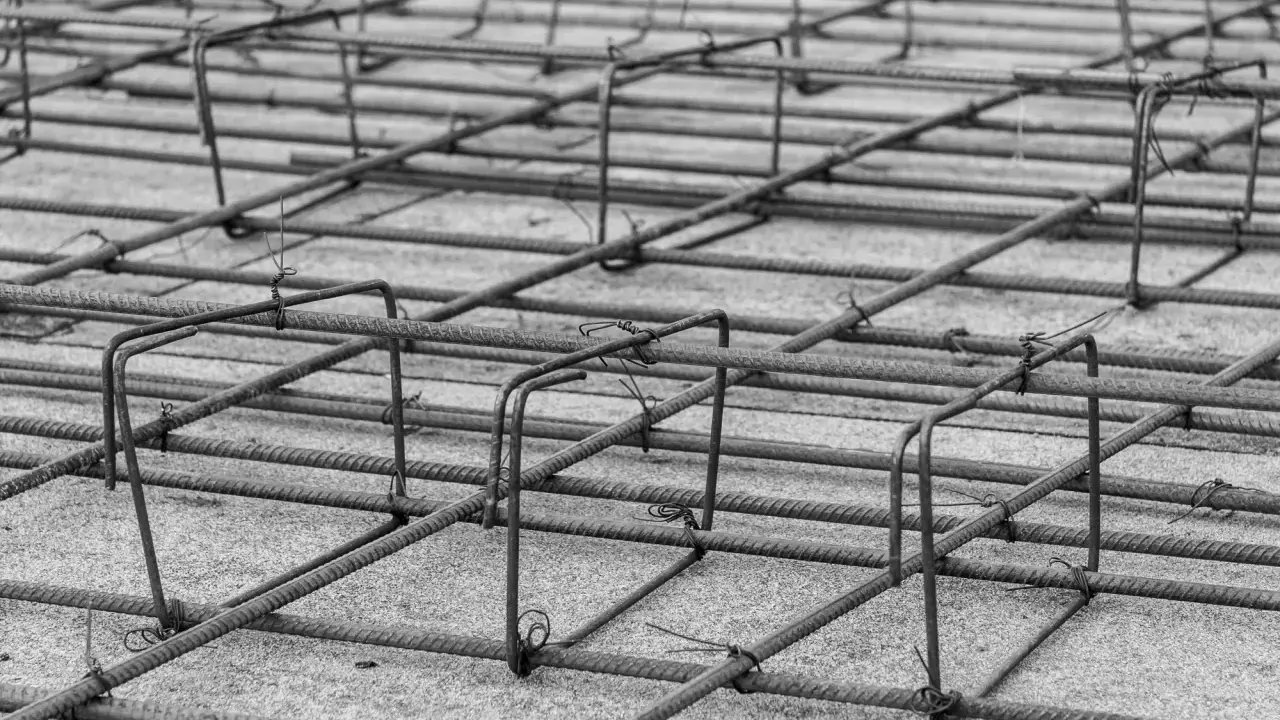

Dobrze wykonane zbrojenie płyty fundamentowej decyduje o tym, czy konstrukcja będzie pracowała stabilnie przez lata, czy zacznie łapać rysy już na etapie wykończenia. W tym artykule rozkładam na czynniki pierwsze układ prętów, otulinę, miejsca wzmocnień, montaż na budowie i najczęstsze błędy, które później kosztują najwięcej nerwów. Piszę o tym praktycznie, bo przy fundamencie detale naprawdę robią różnicę.
Najważniejsze zasady w skrócie
- Projekt określa średnicę prętów, rozstaw, otulinę i miejsca lokalnych wzmocnień, więc nie warto kopiować rozwiązań z cudzej budowy.
- W domach jednorodzinnych często spotyka się pręty 10-12 mm, rozstaw 10-20 cm i otulinę około 50 mm, ale ostateczne parametry zawsze wynikają z obliczeń.
- Najmocniej trzeba dopracować strefy pod ścianami nośnymi, słupami, przy krawędziach oraz wokół przepustów instalacyjnych.
- Stabilne dystanse i kobyłki są równie ważne jak same pręty, bo bez nich zbrojenie przesuwa się podczas betonowania.
- Najczęstsze błędy to zła otulina, brak ciągłości zbrojenia, pominięcie dozbrojeń i zastępowanie systemowych podkładek przypadkowymi materiałami.
- Przed betonowaniem trzeba jeszcze raz sprawdzić geometrię, instalacje, klasę betonu i gotowość całej konstrukcji do jednorazowego zalania.
Dlaczego zbrojenie płyty fundamentowej decyduje o trwałości domu
Patrzę na płytę fundamentową jak na odwrócony strop żelbetowy: ma przenieść ciężar domu, rozprowadzić go równomiernie po gruncie i nie dopuścić do nadmiernych odkształceń. Beton dobrze znosi ściskanie, ale słabo radzi sobie z rozciąganiem, dlatego stal przejmuje te miejsca, w których konstrukcja jest najbardziej narażona na zginanie i rysy skurczowe. Bez poprawnie ułożonego zbrojenia sama grubość betonu nie załatwia sprawy.
To ważne zwłaszcza tam, gdzie grunt pracuje nierówno, pojawia się zmienna wilgotność albo budynek ma bardziej skomplikowany układ ścian. W praktyce nie ma jednego „uniwersalnego” układu dla każdego domu, bo o schemacie decydują warunki gruntowe, obciążenia, geometria budynku i klasa ekspozycji. Właśnie dlatego projekt konstrukcyjny jest tutaj punktem wyjścia, a nie formalnością.
Jeżeli ktoś pyta mnie, co naprawdę daje dobrze zaplanowane zbrojenie, odpowiadam krótko: sztywność, ciągłość pracy konstrukcji i większy margines bezpieczeństwa na błędy gruntu. To dobry moment, żeby przejść od sensu całej konstrukcji do tego, jak czytać jej układ w praktyce.
Jak czytać projekt i układ prętów
W typowej płycie domowej spotyka się układ krzyżowy z siatką dolną i górną albo wariant mieszany, w którym część powierzchni ma zbrojenie podstawowe, a miejsca najbardziej obciążone dostają dodatkowe wzmocnienia. Najczęściej pojawiają się pręty żebrowane o średnicy 10 lub 12 mm, a ich rozstaw bywa rzędu 10-20 cm. To nie jest dekoracja techniczna, tylko odpowiedź na konkretne obciążenia.
| Element zbrojenia | Po co jest | Na co zwracam uwagę na budowie |
|---|---|---|
| Siatka dolna | Ogranicza zginanie i pracuje tam, gdzie płyta jest najbardziej obciążona od spodu | Równa otulina, stabilne dystanse, brak punktowego podparcia na podłożu |
| Siatka górna | Pomaga w strefach pod ścianami nośnymi i przy lokalnych siłach wyporu | Sztywne kobyłki i brak ugięcia podczas chodzenia po płycie |
| Zbrojenie obwodowe | Zamyka krawędzie płyty i ogranicza pękanie przy obrzeżach | Ciągłość prętów i poprawne połączenie naroży |
| Dozbrojenie pod ścianami nośnymi | Przenosi większe obciążenia z miejsca, w którym nacisk jest skupiony | Dokładne położenie według projektu, bez przesunięć o kilka centymetrów „na oko” |
| Wzmocnienia przy przepustach | Chronią płytę wokół rur, kanałów i innych przejść instalacyjnych | Brak kolizji z instalacjami i brak osłabiania strefy przez przypadkowe cięcia |
Jedna czy dwie warstwy zbrojenia
W prostszych i lżejszych układach projektant czasem dopuszcza jedną warstwę zbrojenia, ale w domach jednorodzinnych częściej spotyka się dwie strefy pracy stali. To rozwiązanie daje większą sztywność i lepiej panuje nad rysami, ale wymaga dokładniejszego montażu oraz lepszych dystansów. Jeśli płyta ma większe obciążenia, trudniejszy grunt albo lokalne pogrubienia pod ścianami, dwie warstwy zwykle są bezpieczniejszym kierunkiem.
Gdzie wzmocnienie musi być gęstsze
Najbardziej obciążone są miejsca pod ścianami nośnymi, słupami, w narożnikach oraz przy krawędziach płyty. W takich strefach projekt często przewiduje dodatkowe pręty, strzemiona albo fabrycznie gięte elementy w kształcie U lub L, które domykają układ i poprawiają zakotwienie. Przy lokalnych pogrubieniach płyty nie chodzi o to, żeby „wlać więcej betonu”, tylko o to, żeby stal i beton pracowały razem dokładnie tam, gdzie trzeba.
Przeczytaj również: Jak obliczyć kąt nachylenia dachu - Sprawdź, jak uniknąć błędów
Co oznaczają liczby z projektu
Średnica 10-12 mm, rozstaw 10-20 cm czy otulina około 50 mm to nie przypadkowe wartości, tylko parametry wynikające z nośności, trwałości i technologii wykonania. Zakład prętów, czyli miejsce ich wzajemnego nałożenia, także nie może być robiony intuicyjnie, bo zależy od średnicy stali, klasy betonu i wymagań projektanta. Jeśli na rysunku coś wygląda niejasno, lepiej wyjaśnić to przed startem prac niż poprawiać po zalaniu.
Gdy układ jest już czytelny, można przejść do montażu, bo właśnie wtedy najłatwiej zamienić dobry projekt w słabe wykonanie.

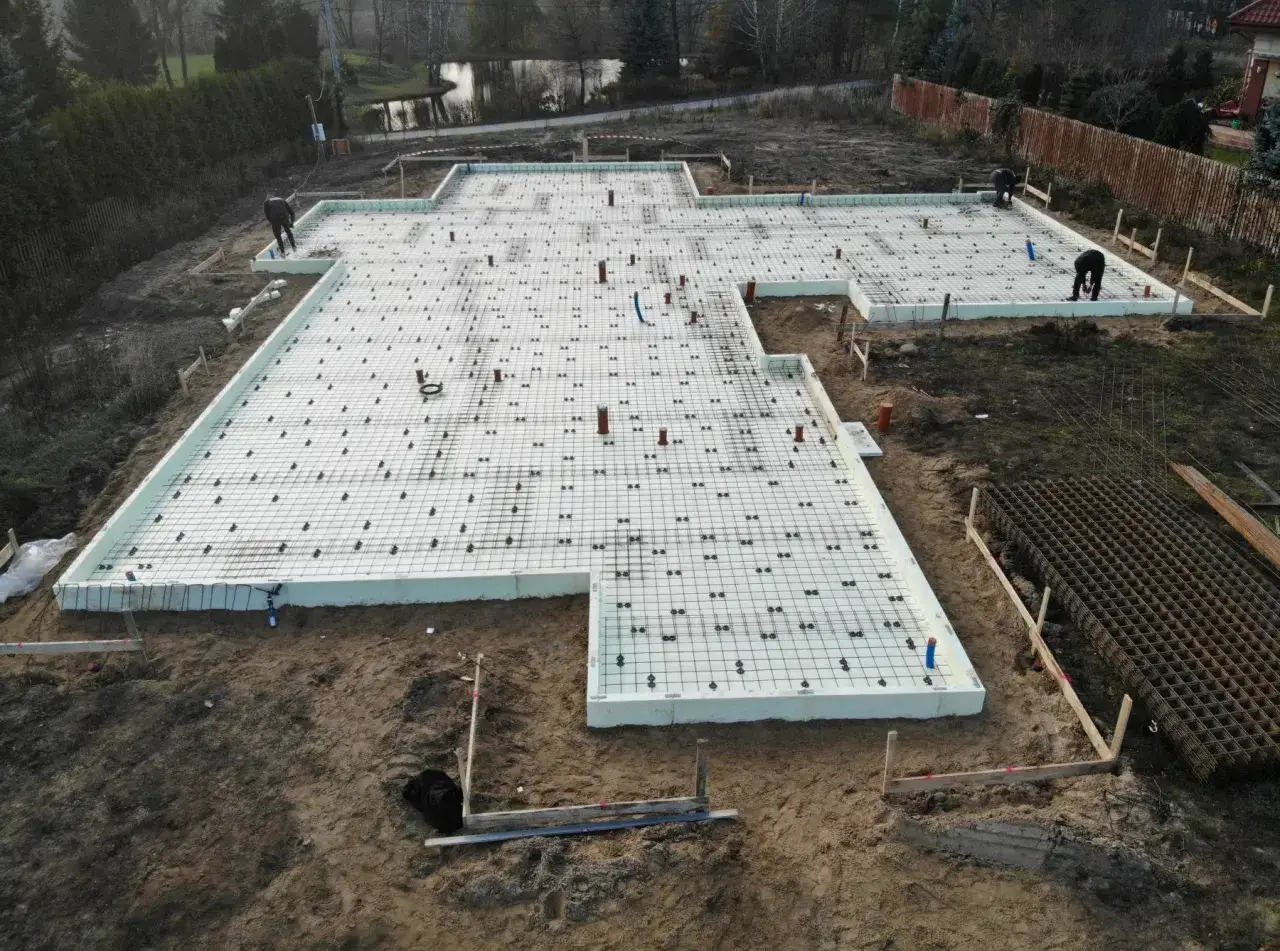

Jak przebiega montaż krok po kroku
- Sprawdzam podbudowę i izolację - zanim pojawią się pręty, podłoże musi być przygotowane zgodnie z projektem, a warstwa termoizolacji i ewentualna hydroizolacja nie mogą być uszkodzone.
- Wyznaczam geometrię - osie, poziomy i krawędzie muszą się zgadzać, bo później nie koryguje się tego betonem.
- Układam dolne dystanse - w płytach fundamentowych sensownie jest stosować je gęsto, zwykle co 50-75 cm pod dolną warstwą zbrojenia, żeby utrzymać otulinę na całej powierzchni.
- Mocuję dolną siatkę - pręty muszą leżeć stabilnie, bez opierania się bezpośrednio na podłożu i bez „falowania” na łączeniach.
- Stawiam kobyłki i górną warstwę - przy układzie dwuwarstwowym dystanse pod górny pas rozstawiam zwykle rzadziej, mniej więcej co 1 m, ale w dużych płytach zagęszczam je tam, gdzie konstrukcja jest bardziej wymagająca.
- Dodaję dozbrojenia lokalne - pod ścianami nośnymi, przy słupach, narożach i przepustach instalacyjnych nie zostawiam „samej siatki”, jeśli projekt przewiduje dodatkowe pręty.
- Kontroluję otulinę i wiązania - zanim zamówię beton, sprawdzam, czy stal nie przesunęła się przy chodzeniu po zbrojeniu i czy wszystko trzyma wymiar.
Największy błąd na tym etapie to przekonanie, że beton „sam wszystko dociśnie”. Nie dociśnie. Jeśli zbrojenie nie jest stabilne, podczas betonowania potrafi opaść, przesunąć się albo stracić wymaganą otulinę. Dlatego ja zawsze wolę poświęcić dodatkowe kilkanaście minut na kontrolę niż później tłumaczyć rysy na gotowej płycie.
W praktyce liczy się też koordynacja z instalacjami. Rury, przepusty i elementy ogrzewania podłogowego trzeba wprowadzić do układu przed zalaniem, a nie w ostatniej chwili, kiedy siatki są już spięte i trudne do poprawienia. To właśnie na budowie widać, czy projekt był przemyślany do końca.
Po montażu nie zostaje już dużo miejsca na improwizację, dlatego warto wiedzieć, które błędy psują efekt najczęściej.
Jakie błędy najczęściej psują efekt na budowie
| Błąd | Co powoduje | Jak zrobić to lepiej |
|---|---|---|
| Za mała otulina | Ryzyko korozji stali, odspajania betonu i szybszego zużycia konstrukcji | Trzymać wymiar z projektu, a w praktyce fundamentowej pilnować zwykle około 50 mm |
| Podkładki z cegieł, pustaków lub odpadów | Punktowe podparcie, nierówna otulina i miejscowe osłabienie płyty | Używać systemowych dystansów betonowych lub tworzywowych dobranych do obciążenia |
| Brak dozbrojenia pod ścianami nośnymi | Pęknięcia w miejscach największego nacisku | Wykonać strefy wzmocnione dokładnie tam, gdzie przewiduje to dokumentacja |
| Przesunięcie zbrojenia podczas betonowania | Utrata wymiarów i zmiana pracy całej płyty | Usztywnić układ przed zalaniem i kontrolować go w trakcie podawania mieszanki |
| Cięcie lub skracanie prętów bez uzgodnienia | Utrata ciągłości zbrojenia i słabsze zakotwienie | Każdą zmianę konsultować z konstruktorem, a nie z „dobrym zwyczajem” wykonawcy |
| Dodawanie instalacji po ułożeniu stali | Chaotyczne przeróbki, kolizje i lokalne osłabienia | Ustalić wszystkie przepusty wcześniej i zostawić na nie miejsce w projekcie |
Najkosztowniejsze są błędy, których nie widać od razu. Płyta po zalaniu może wyglądać poprawnie, a problemy ujawniają się dopiero po miesiącach albo po pierwszej zimie. Dlatego w tym elemencie nie lubię skrótów myślowych ani oszczędzania na detalach wykonawczych.
Kiedy już wiesz, czego unikać, zostaje ostatni i bardzo praktyczny etap: kontrola przed betonowaniem oraz tuż po nim.
Co sprawdzić przed betonowaniem i tuż po nim
Przed zamówieniem betonu robię krótką, ale konkretną kontrolę. To moment, w którym wychodzą na jaw niezgodności w wymiarach, źle ustawione dystanse, kolizje instalacyjne albo brak dodatkowych prętów w miejscach, które mają przenieść największe obciążenia. Jeżeli coś wymaga poprawy, robi się to teraz, nie po tym, jak mieszanka wypełni cały szalunek.
| Co sprawdzam | Dlaczego to ważne |
|---|---|
| Otulina i wysokość dystansów | Decydują o trwałości stali i o tym, czy płyta będzie pracować zgodnie z projektem |
| Położenie siatek i prętów lokalnych | Ma znaczenie dla nośności pod ścianami nośnymi, słupami i przy krawędziach |
| Przepusty instalacyjne i ogrzewanie podłogowe | Muszą być skoordynowane ze zbrojeniem, żeby nie osłabić płyty w złym miejscu |
| Klasa betonu | W domach jednorodzinnych często pojawia się C20/25 lub C25/30, ale ostatecznie decyduje projekt |
| Możliwość jednorazowego betonowania | Przerwy technologiczne i chaotyczne dosztukowywanie mieszanki zawsze pogarszają efekt |
| Gotowość do zagęszczania i pielęgnacji | Po wylaniu beton trzeba prawidłowo zagęścić i chronić przed zbyt szybkim wysychaniem |
Po zalaniu nie traktuję płyty jak elementu „zamkniętego”. To jeszcze nie koniec pracy, bo świeży beton trzeba chronić przed zbyt szybkim wysychaniem i zbyt gwałtowną zmianą temperatury. Tak samo ważne jak sam montaż stali jest to, co dzieje się w pierwszych dniach po betonowaniu.
Jeżeli płyta ma pracować dobrze przez lata, nie wystarczy po prostu „wlać betonu”. Trzeba jeszcze dopilnować układu, zagęszczenia, pielęgnacji i tego, czy każdy detal z projektu znalazł się dokładnie tam, gdzie powinien.
Co zostaje z dobrej płyty po kilku sezonach użytkowania
Dobrze zaprojektowana i wykonana płyta nie zwraca na siebie uwagi. I to jest najlepszy możliwy scenariusz. Nie pęka przy ścianach, nie pracuje nadmiernie przy krawędziach, nie pokazuje korozji zbrojenia i nie wymusza poprawek na etapie wykończenia wnętrz. W praktyce największą różnicę robi trio: poprawna otulina, stabilne dystanse i lokalne wzmocnienia tam, gdzie rzeczywiście przenoszą się obciążenia.
Jeśli miałbym zostawić jedną rzecz do zapamiętania, powiedziałbym tak: w fundamencie nie szuka się „ładnego układu stali”, tylko układu, który naprawdę pracuje z budynkiem i gruntem. To oznacza trzymanie się projektu, pilnowanie szczegółów wykonawczych i rezygnację z budowlanych skrótów, które zwykle wychodzą drożej niż porządne zrobienie wszystkiego od razu.
Gdy te warunki są spełnione, płyta fundamentowa staje się solidną bazą całego domu, a nie źródłem problemów, które wracają przy każdym sezonie i każdej kolejnej warstwie wykończenia.
