To projekt, izolacja i spokojne uruchomienie decydują o jakości podłogówki
- Najpierw trzeba ustalić źródło ciepła, wysokość zabudowy i rodzaj wykończenia podłogi.
- Woda zasilająca podłogówkę pracuje zwykle niskotemperaturowo, najczęściej w okolicach 30-40°C.
- W nowym domu zazwyczaj lepiej sprawdza się system mokry, a w remoncie suchy, bo jest lżejszy i szybszy.
- Izolacja, taśma brzegowa i dylatacje są równie ważne jak same rury.
- Po montażu trzeba wykonać próbę szczelności, a potem spokojnie wygrzewać jastrych.
- Najwięcej problemów robią błędy w rozstawie pętli, regulacji przepływów i zbyt szybkie uruchomienie instalacji.
Co trzeba ustalić zanim pójdą pierwsze rury
Ja zawsze zaczynam od projektu, bo bez niego nawet staranny montaż bywa strzałem w ciemno. Trzeba policzyć powierzchnię, podział na strefy, długość pętli, miejsce rozdzielacza i sposób zasilania całego układu. W praktyce kluczowe są trzy pytania: jakie źródło ciepła zasila instalację, jakie wykończenie trafi na podłogę i ile miejsca mam na warstwy pod posadzką.
Jeśli system ma współpracować z pompą ciepła albo kotłem kondensacyjnym, najlepiej sprawdza się niska temperatura zasilania. Dobrze zaprojektowana podłogówka pracuje zwykle w zakresie około 30-40°C, bo wtedy całość ma sens energetyczny i łatwiej utrzymać stabilny komfort. Do tego dochodzi zrównoważenie hydrauliczne, czyli ustawienie przepływów tak, by każda pętla grzała zgodnie z projektem, a nie „jak się uda”.Na tym etapie sprawdzam też, czy okładzina podłogowa nie będzie hamowała oddawania ciepła. Płytki ceramiczne są pod tym względem najprostsze, drewno i grube panele już wymagają większej ostrożności. To właśnie tutaj zapada decyzja, czy iść w klasyczny system mokry, czy w cienką, suchą zabudowę, która ma sens zwłaszcza przy remoncie.

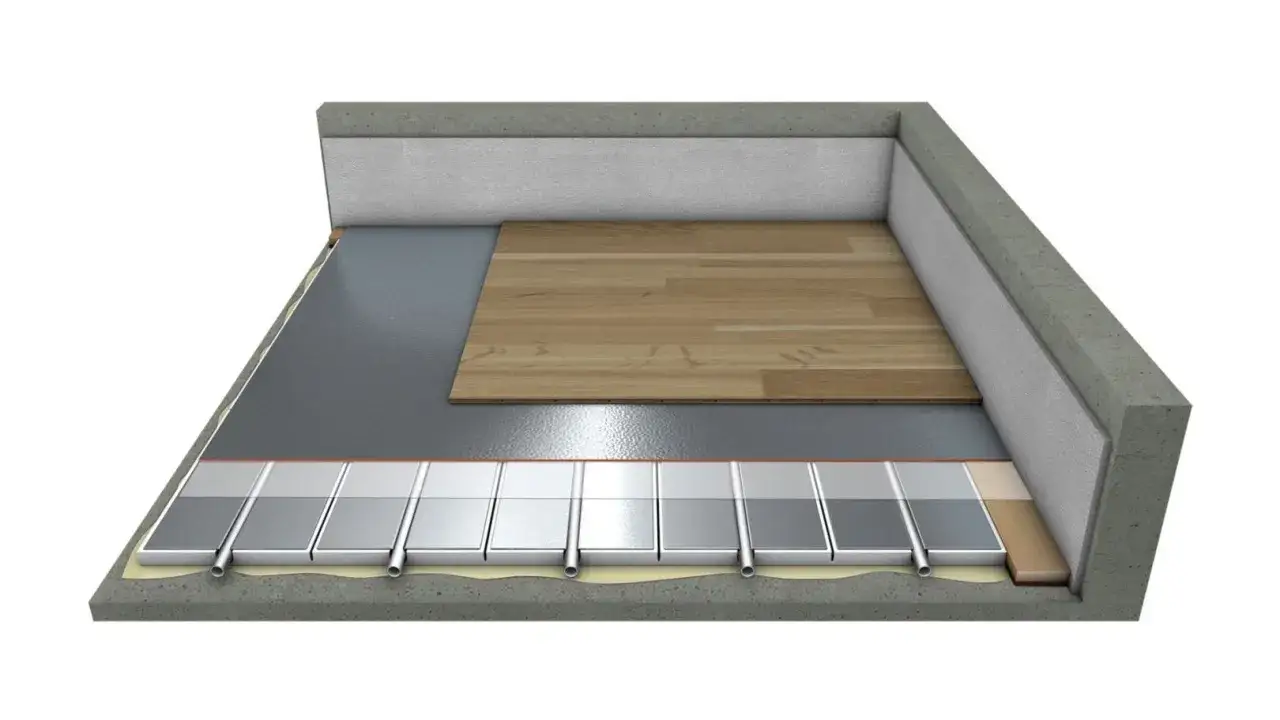

Jak przygotować podłoże i warstwy pod instalację
Podłoże musi być równe, suche i odpowiednio odizolowane, bo podłogówka nie wybacza bylejakości w warstwach pod spodem. Ja zawsze zwracam uwagę na trzy elementy: izolację termiczną, taśmę brzegową i dylatacje, czyli przerwy pozwalające posadzce pracować bez pęknięć. Bez tego część ciepła ucieka w strop, a wylewka zaczyna pracować w sposób trudny do przewidzenia.W praktyce montuje się też folie i warstwy rozdzielające zgodnie z systemem producenta. Przy przejściach przez ściany i przegrody stosuje się rury osłonowe, które chronią przewody przed uszkodzeniem; przy prowadzeniu podposadzkowym ważne jest także zostawienie miejsca na naturalną pracę materiału. To nie są drobiazgi. Właśnie na takich detalach najczęściej przegrywa cały układ, choć na pierwszy rzut oka wygląda poprawnie.
Jeśli budynek jest starszy albo strop ma ograniczoną nośność, grubość całej zabudowy trzeba sprawdzić jeszcze przed zakupem materiałów. Tu nie ma miejsca na improwizację, bo różnica kilku centymetrów bywa decydująca dla drzwi, progów i wysokości pomieszczeń. I to prowadzi mnie prosto do samego układania pętli.

Jak wygląda układanie pętli krok po kroku

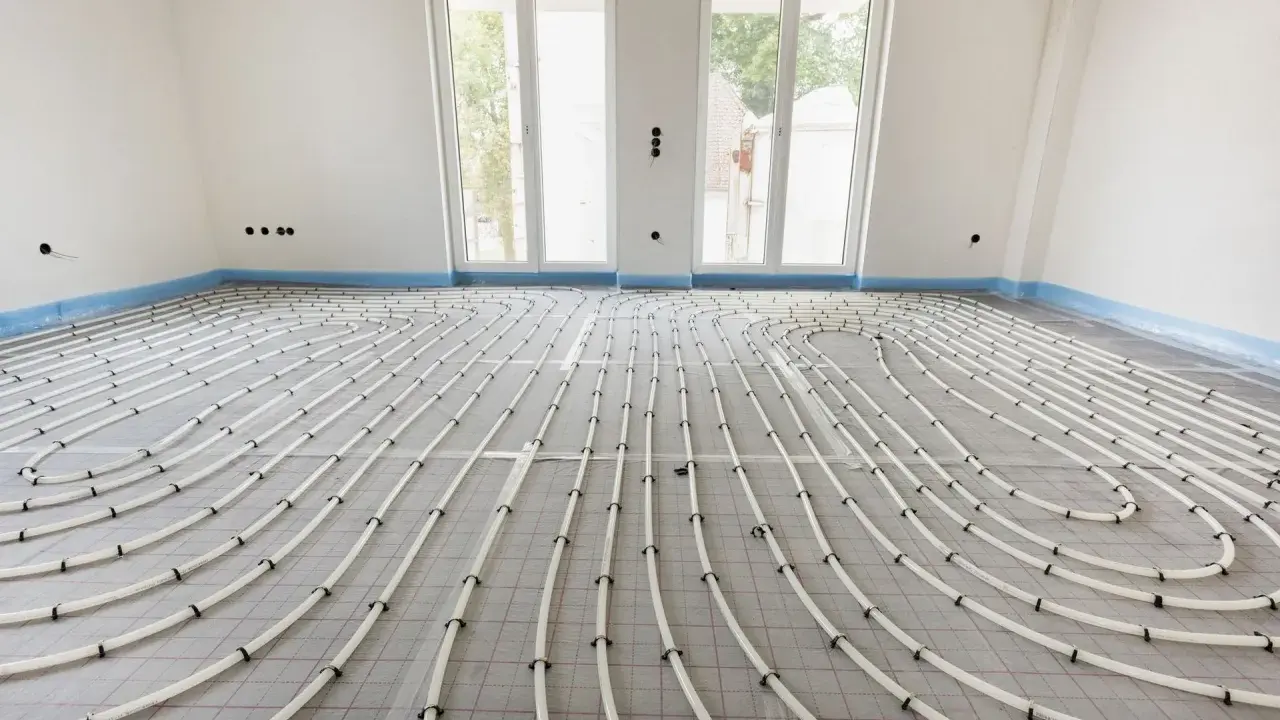

W samym montażu najbardziej liczy się porządek. Zaczynam od rozłożenia izolacji i taśmy brzegowej, potem zaznaczam przebieg pętli, a dopiero później mocuję rury. W praktyce najważniejsze jest, żeby nie skracać drogi na skróty: przewód ma iść zgodnie z projektem, a nie „tam, gdzie akurat wygodniej”.
- Rozkład warstw podkładowych – izolacja termiczna, folia i elementy mocujące muszą tworzyć równą bazę.
- Wyznaczenie stref – przy ścianach zewnętrznych i większych przeszkleniach pętle zwykle prowadzi się gęściej, żeby zniwelować straty ciepła.
- Dobór układu rur – ślimak daje bardziej równomierną temperaturę podłogi, a meander bywa prostszy w prowadzeniu, ale łatwiej w nim o różnicę temperatur na końcu obiegu.
- Mocowanie rur – na matach, szynach lub płytach systemowych, zależnie od technologii.
- Oznaczenie obwodów – każda pętla powinna być opisana przy rozdzielaczu, bo bez tego później trudno cokolwiek wyregulować.
- Próba ciśnieniowa – instalację sprawdza się przed zasłonięciem, żeby ewentualny problem wyszedł od razu, a nie po wylaniu posadzki.
Tu przydaje się konsekwencja, bo w praktyce od dobrze położonych pętli zależy późniejszy komfort w całym domu. Gdy ten etap jest zrobiony porządnie, można uczciwie porównać dwie główne technologie zabudowy.
Suchy czy mokry system sprawdza się w innych sytuacjach
W nowych domach najczęściej wygrywa system mokry, czyli rury zatopione w wylewce. To rozwiązanie cięższe i wolniejsze, ale bardzo stabilne oraz dobrze współpracujące z popularnymi materiałami wykończeniowymi. Z kolei sucha zabudowa ma przewagę tam, gdzie każdy centymetr wysokości i każdy kilogram obciążenia mają znaczenie.
| Cecha | System mokry | System suchy | Kiedy ma przewagę |
|---|---|---|---|
| Wysokość zabudowy | Zwykle większa; w wielu układach przyjmuje się około 65 mm jastrychu nad rurą. | Od około 15 mm w najcieńszych rozwiązaniach, często 28-38 mm w systemach modernizacyjnych. | Suchy w remoncie, mokry w nowym domu. |
| Czas realizacji | Trzeba doliczyć czas schnięcia i sezonowania. | Brak mokrej wylewki, więc prace idą wyraźnie szybciej. | Suchy, gdy termin jest napięty. |
| Obciążenie stropu | Większe. | Mniejsze. | Suchy przy starych stropach i konstrukcjach wrażliwych na ciężar. |
| Reakcja na zmianę temperatury | Stabilna, ale wolniejsza. | Szybsza; w wybranych systemach reakcja może pojawić się po około 20 minutach. | Suchy, gdy liczy się dynamika pracy instalacji. |
| Koszt startowy | Zwykle niższy. | Zwykle wyższy. | Mokry, gdy budżet jest ważniejszy niż tempo. |
W wybranych systemach suchych producenci schodzą nawet do około 15 mm zabudowy, a reakcja na zmianę temperatury potrafi pojawić się po mniej więcej 20 minutach. To świetna wiadomość przy renowacji, ale nie zmienia podstawowej zasady: sucha zabudowa ma sens wtedy, gdy ogranicza cię wysokość, masa albo czas, a nie tylko dlatego, że brzmi nowocześnie.
Orientacyjnie, przy obecnych stawkach rynkowych w Polsce kompletna wodna instalacja z materiałem i montażem często mieści się w okolicach 120-250 zł/m², ale rozrzut zależy od regionu, automatyki i skali remontu. W nowym domu, gdzie nie walczę o każdy centymetr, mokry system nadal najczęściej daje najlepszy stosunek ceny do trwałości. Po wyborze technologii zostaje już tylko etap, na którym wielu inwestorów popełnia błąd: uruchomienie.
Uruchomienie i sezonowanie przesądzają o efekcie na lata
Po ułożeniu rur nie wolno od razu zarywać instalacji pełną temperaturą. Najpierw robi się próbę szczelności, potem dopiero zalewa wylewkę albo zamyka system suchy, a na końcu włącza się kontrolowane wygrzewanie. To etap mało efektowny, ale właśnie tu odróżnia się instalację poprawną od takiej, która później pęka, szumi albo grzeje nierówno.
- Próba szczelności – potwierdza, że pętle i połączenia są szczelne przed zasłonięciem instalacji.
- Wygrzewanie jastrychu – podnosi temperaturę stopniowo, żeby posadzka odprowadziła wilgoć bez szoku termicznego.
- Regulacja przepływów – rozdzielacz powinien być ustawiony tak, by każda pętla pracowała zgodnie z projektem.
- Odpowietrzenie – powietrze w instalacji potrafi zabić komfort bardziej niż zły wybór paneli.
- Automatyka strefowa – termostaty i siłowniki pozwalają utrzymać różne temperatury w sypialni, salonie i łazience.
W praktyce szczególnie ważne są pierwsze tygodnie pracy. Jeśli instalator zbyt szybko poda wysoką temperaturę, posadzka może popękać albo odkształcić się, a warstwa wykończeniowa zacznie pracować nie tak, jak powinna. Ja zawsze traktuję ten moment jak ostatni test cierpliwości całej inwestycji.
Jakie błędy najczęściej psują komfort i rachunki
Najczęściej powtarzają się te same potknięcia, więc wolę je nazwać wprost. Jeśli ich unikniesz, cała instalacja staje się po prostu prostsza w eksploatacji.
- Zbyt słaba izolacja – ciepło ucieka w dół zamiast do pokoju.
- Za długie pętle – spada przepływ i pojawiają się chłodniejsze strefy.
- Brak projektu hydraulicznego – później trudno ustawić równą pracę całego układu.
- Złe wykończenie podłogi – zbyt gruba warstwa lub materiał o dużym oporze cieplnym ogranicza efekt.
- Pomijanie dylatacji – posadzka ma pracować, a nie pękać na siłę.
- Brak regulacji na rozdzielaczu – jedna strefa przegrzewa, druga dogrzewa się z opóźnieniem.
- Odpalanie pełnej mocy za wcześnie – to prosty przepis na problemy z jastrychem.
Do tego dochodzi jeszcze kwestia dokumentacji. Ja zawsze pilnuję schematu pętli i opisów obwodów, bo bez tego nawet dobrze wykonana instalacja staje się trudna w serwisie. I właśnie tu widać, że detale są ważniejsze niż sam efekt „pod spodem”.
Co warto mieć na papierze, zanim rury znikną pod posadzką
Jeżeli zlecasz montaż, poproś o trzy rzeczy: schemat pętli, protokół próby szczelności i instrukcję pierwszego uruchomienia. Dopytaj też o rodzaj jastrychu, przewidywaną wysokość zabudowy i sposób regulacji przepływów, bo to są elementy, które później decydują o wygodzie użytkowania bardziej niż sam slogan handlowy.
Przy porównywaniu ofert patrzę nie tylko na cenę za metr, ale też na to, czy wykonawca jasno opisuje warstwy, czas sezonowania i typ sterowania. Dobrze wykonana instalacja pod posadzką nie powinna wymagać zgadywania. Jeśli ktoś nie chce pokazać schematu pętli albo zbywa temat wygrzewania, traktuję to jak sygnał ostrzegawczy. Dobra instalacja pod posadzką jest praktycznie niewidoczna, ale dokumentacja po niej zostaje i to ona ratuje serwis, rozbudowę oraz ewentualne poprawki za kilka lat.
